當前疫情防控形勢復雜嚴峻,呈現點多、面廣、頻發的特點,市三都澳新區公司下屬市臨港公司在狠抓抗疫工作的同時,兩手抓、兩促進,克服疫情導致的人員不足、原材料供應難等問題,漳灣臨港工業區2022年第一季度基礎設施建設項目計劃投資3000萬元,已累計完成形象投資3441萬元,完成率115%,順利實現2022年第一季度“開門紅”目標。
“線上+線下”安全高效抓好工作部署。本輪疫情發生后,市臨港公司提前部署,各項目工程人員進入“臨戰”狀態,細化任務,采用“線上+線下”模式,通過云上會議、網上部署、遠程監管方式,實現一手信息聯通零延誤,確保工程建設部署及上級防疫精神貫徹落實到。
(市臨港公司“線上+線下”模式召開疫情防控專題部署)
“檢查+指導”確保措施落實到位。本輪疫情以來,臨港工業區各項目工地嚴格實行封閉式管理,嚴格落實場所消殺、體溫監測、食堂分餐等,并已累計投入4萬余元資金做防疫物資配備。同時,市臨港公司開展“核酸檢測進工地”活動,協調組織寧德市醫院定期對各項目工程人員定期進行核酸檢測,目前148人全部為陰性。3月21日至22日,市三都澳新區公司紀委聯合安監部門對臨港工業區各項目疫情防控工作情況進行了摸排式檢查,進一步壓緊壓實 “四方責任”。
(市三都澳新區公司紀委聯合安監部門開展疫情防控工作檢查)
(臨港工業區各項目工程人員開展全員核酸檢測)
“巧干+快干”確保項目建設不延誤。受疫情及陰雨天等因素影響,漳灣大道、橫一路工程透水磚路沿石等班組無法到崗施工人員約占30%,相關工序進度因此滯后10余天。漳灣大道道路苗木種植工序苗木到場時間遲滯約20天,寧德漳灣~福浦I、II路110kv線路工程塔材、電纜交貨遲滯...對此,市臨港公司領導堅持下沉一線親自過抓、親自協調,幫助解決,一方面多渠道購置施工原材并囤貨備用,化解原材供應問題,另一方面通過“E眼看工地”和進入現場相結合方式督促指導工地以“雨天巧干、晴天大干”的干勁加快施工搶奪滯后的工期,并為后續大面積機械施工工序開展奠定基礎。
(市臨港公司領導下沉項目一線幫助解決問題)

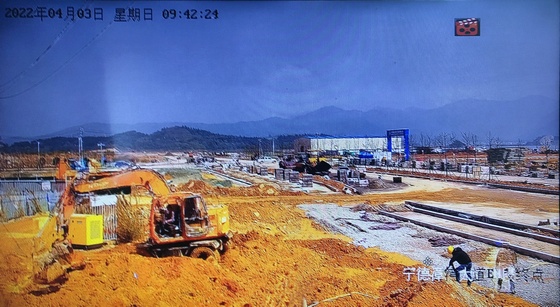

(“E眼看工地”同步保障生產)

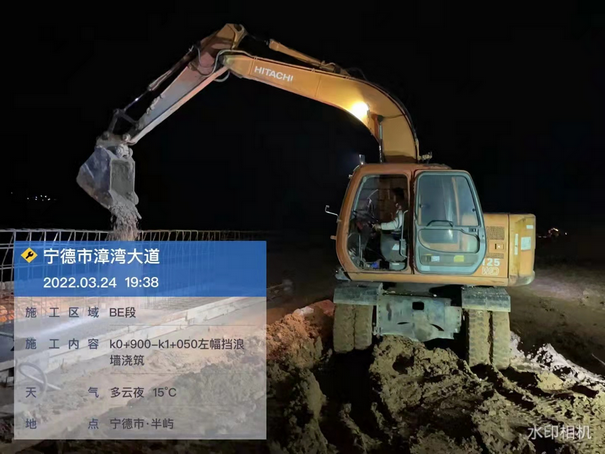

(臨港工業區在建項目加班加點搶抓工期)
(供稿:辦公室、市臨港公司)
